Zukunftsnetz Tracker
Stromschlüsselprojekte für die Energiewende von 2016 - 2034
APG managt das Stromsystem der Zukunft und dafür braucht es eine ausgebaute, leistungsstarke, digitale und resiliente Strominfrastruktur. Mit der Ratifizierung des Pariser Klimaabkommens im Dezember 2015, sowie der nachfolgenden völkerrechtlich verbindlichen Zielsetzungen auf nationaler und europäischer Ebene, war endgültig klar: Alle neuen Netzinfrastruktur-Projekte, die ab diesem Zeitpunkt geplant oder bereits in Umsetzung waren, dienen der Umsetzung der versorgungssicheren Energiewende und sind Energiewendeprojekte – egal ob Verstärkungs- und Ausbaumaßnahmen, neue Leitungs- sowie Umspannwerksprojekte oder die Entwicklung innovativer Lösungen in den Bereichen Digitalisierung und Technologie. Mit dem Zukunftsnetz Tracker stellt APG, Vorhaben aus all diesen Bereichen anschaulich dar und trackt deren aktuellen Zielerreichungsrad.
Wichtig: Der Zukunftsnetz Tracker bildet nicht nur Leitungsumbau- und -ausbau-Projekte ab, sondern inkludiert darüber hinaus auch Innovations-, Flexibilisierungs- und Systementwicklungsprojekte. Beispielhafte Projekte, die neben den Leitungsgroßprojekten den Zukunftsnetz Tracker komplettieren sind etwa sektorübergreifende Zukunftsprojekte wie zusammEn2040.
Alle Bauprojekte waren und sind Teil unseres Investitionsprogramms und damit auch Teil der regelmäßigen Genehmigung der periodischen Netzentwicklungspläne sowie der jährlichen Tarifprüfung durch die E-Control. Natürlich sind im Zukunftsnetz Tracker auch alle Projekte des Netzentwicklungsplans 2023 enthalten.
Aufgrund fortschreitender Entwicklungen werden laufend neue Projekte ergänzt und bei Bedarf auch die Zeitpläne bestehender Projekte an den aktuellen Planungsstand angepasst (u.a. wird im Herbst 2025 der neue Netzentwicklungsplan 2025 mit neuen Projekten und auch einer Aktualisierung der Zeitpläne der Projekte des Netzentwicklungsplans 2023 vorliegen), was dazu führen kann, dass sich der prozentuelle Umsetzungsstand rückläufig entwickelt - trotz planmäßigem Baufortschritt bei Projekten, die bereits umgesetzt werden.
Umspannwerk Parndorf
IBN 2032
Netzverstärkung Ost
2026 - 2032
Umspannwerk Trumau
IBN 2031
Umspannwerk Prottes
2028 - 2030
Sichere Stromversorgung Netzraum Kärnten
2026 - 2033

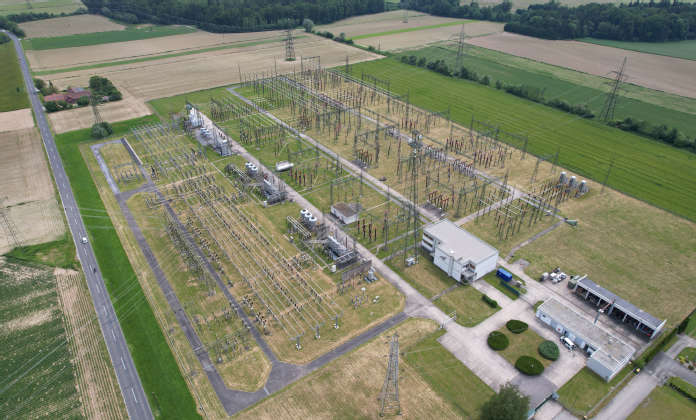

Umspannwerk Kainachtal
2026 - 2031
Umspannwerk Würmlach
2027 - 2029
Erneuerung Südverbindung Lienz
2027 - 2031

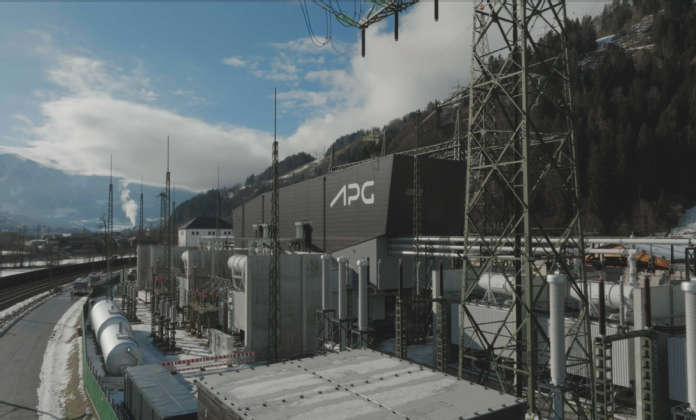

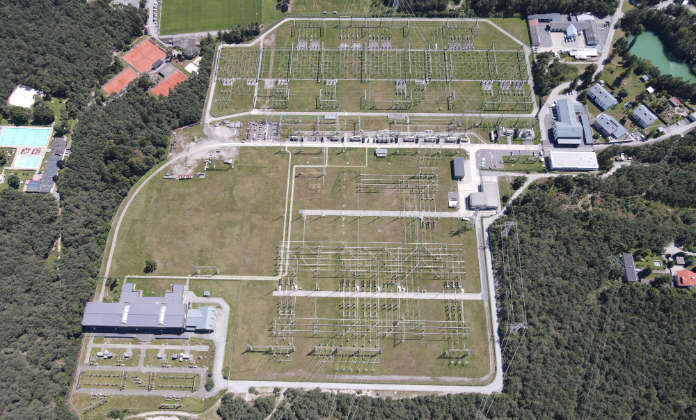

Umspannwerk Westtirol
2026 - 2031
Umspannwerk Innkreis
2026 - 2029
Umspannwerk Seyring
2026 - 2028
Umspannwerk Haus
2026 - 2028
Generalerneuerung Jauntal-Leitung
2026 - 2028

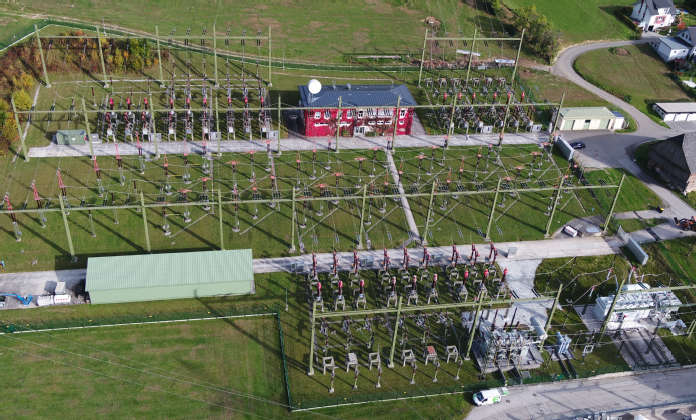

Umspannwerk Weißenbach
2025 - 2029
Umspannwerk Deutsch-Wagram
2025 - 2028
Umspannwerk Spannberg
2025 - 2027
Verlängerung der Netzreserve 2025+
bis / until 2024
Umspannwerk Südburgenland
2024 - 2029
Umspannwerk Mürztal
2024 - 2027
Umspannwerk Klaus
2024 - 2026
#H2REAL
2023 - 2026
zusammEn2040
2023 - 2025

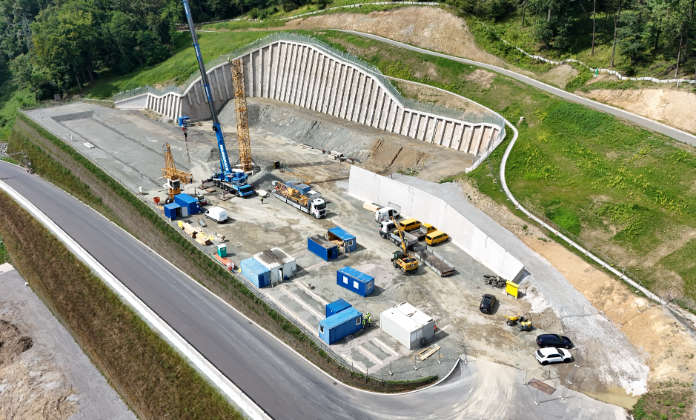

Umspannwerk Leoben
2024 - 2026
Nachhaltiger Anlagenbau
2023 – 2030
Umspannwerk Mattersburg
IBN 2029
Umspannwerk Sarasdorf
2023 - 2029
Fliegende Helfer
2023 - 2028
Karbonfaserseil
2023 - 2028
Umspannwerk Malta
2023 - 2027
Umspannwerk Hütte Süd
2023 - 2026
Waldbrandprävention
2023 - 2025
Umspannwerk Salzburg
IBN 2025
Nellie
2023 - 2025
Umspannwerk Matrei
2023 - 2025
Digitale Leitung
Kabelforschung
2023 - 2033
Liezen-Leoben-Leitung
2022 - 2029
Space-Grid: Satelliten-Notkommunikationsnetzwerk für ENTSO-E
2023 - 2026

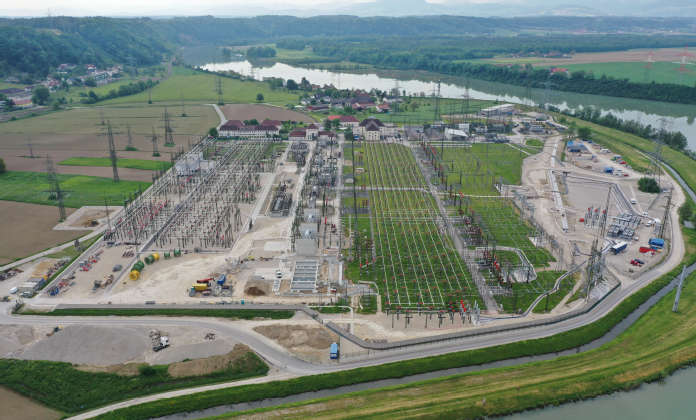

Umspannwerk Ernsthofen
2021 - 2029
Anbindung Leoben
2021 - 2026
Industry4Redispatch
2021 - 2025
Umspannwerk Wagenham
2021 - 2025
Umspannwerk Ybbsfeld
2021 - 2024
Klimacheck
2021 - 2024
Steuerung der Stromflüsse
2021 - 2022
Versorgungssicherheit: Ressourcenabschätzung auf europäischer Ebene (ERAA2023)
2021-2022
Strategische Netzplanung
2020 - 2023
Ennstalleitung
2020 - 2027
Stromausgleich Österreich
2020 - 2027
Windradvereisung
2020 - 2025
Schaltwerk Weibern
2020 - 2023

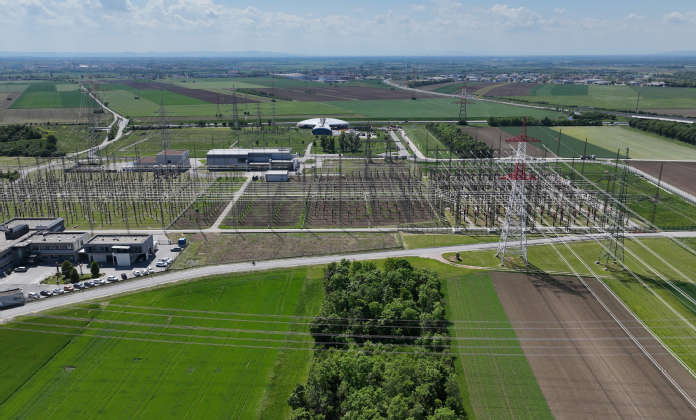

Umspannwerk Wien-Südost
2020 - 2023
Sichere Stromversorgung Zentralraum Oberösterreich
2019 - 2030
Umspannwerk Pongau
2019 - 2025
TSO-DSO NodeCast
2019 - 2024

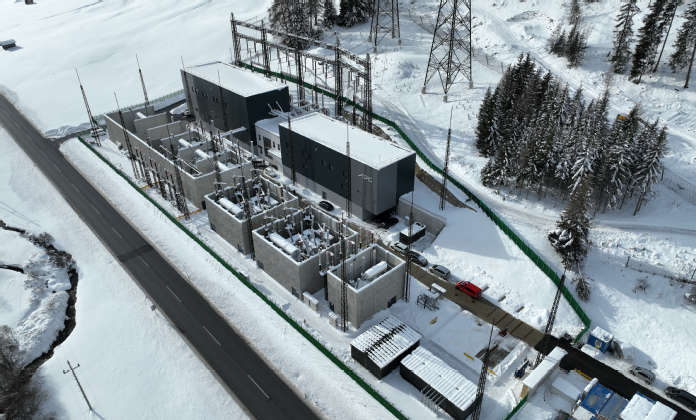

Umspannwerk Nauders
2019 - 2023
Reschenpass Leitung
2019 - 2023
Umspannwerk Zaya
2019 - 2022
Umspannwerk Lienz
2019 - 2022

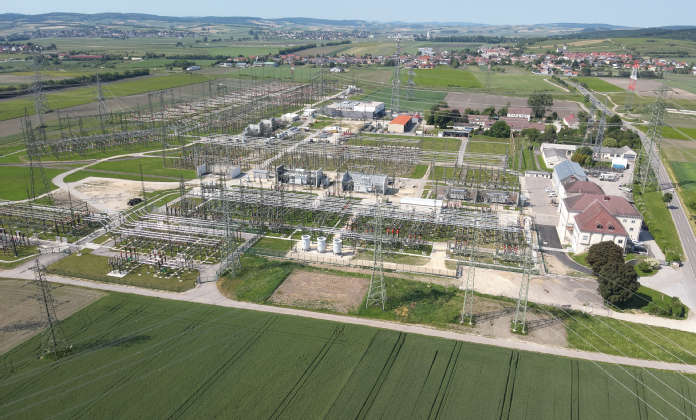

Umspannwerk Bisamberg
2019 - 2022
MARI und PICASSO
2019 - 2022
ABS für's Stromnetz
2018 - 2023
Donauschiene
2018 - 2020
Review der Europäischen Gebotszonen (Bidding Zone Review)
2016 - 2018

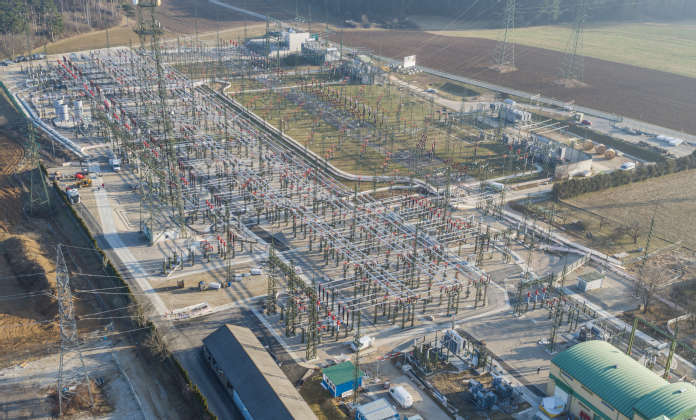

Umspannwerk Ternitz
2016 - 2020

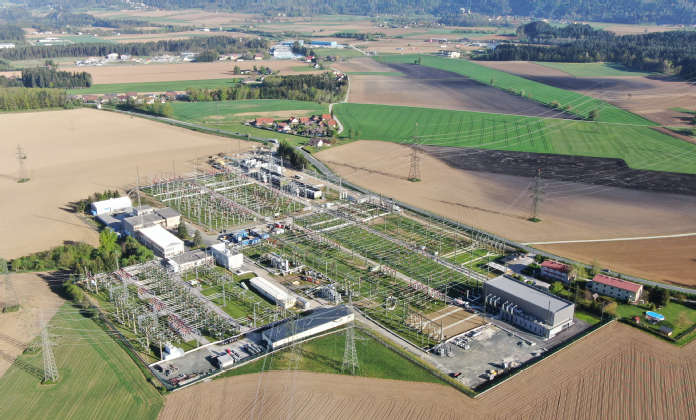

Umspannwerk Obersielach
2016 - 2019
Weinviertelleitung
2015 - 2022
Umspannwerk Jochenstein
2015 - 2018
Umspannwerk Villach Süd
2014 - 2021
Salzburgleitung
2012 - 2025
Digitales Umspannwerk
Deutschlandleitung
2011 - 2027
